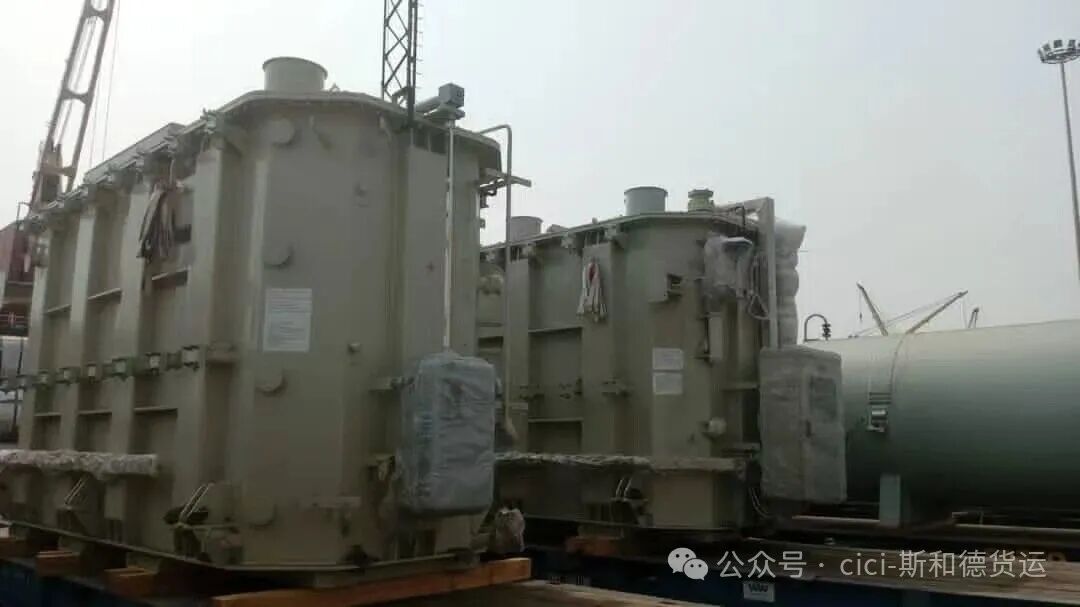

열악한 도로 상황, 복잡한 국경 통관 규정, 부족한 대형 트레일러 자원, 예측할 수 없는 보안 위험 사이에서 오류의 여지는 0입니다. SPEED INT'L이 이러한 장애물을 성공적으로 극복한 방법은 다음과 같습니다.테마에서 와가두구까지의 물류80톤 변압기 2개와 중요 액세서리를 현장에 직접 전달하는 임무를 수행했습니다.

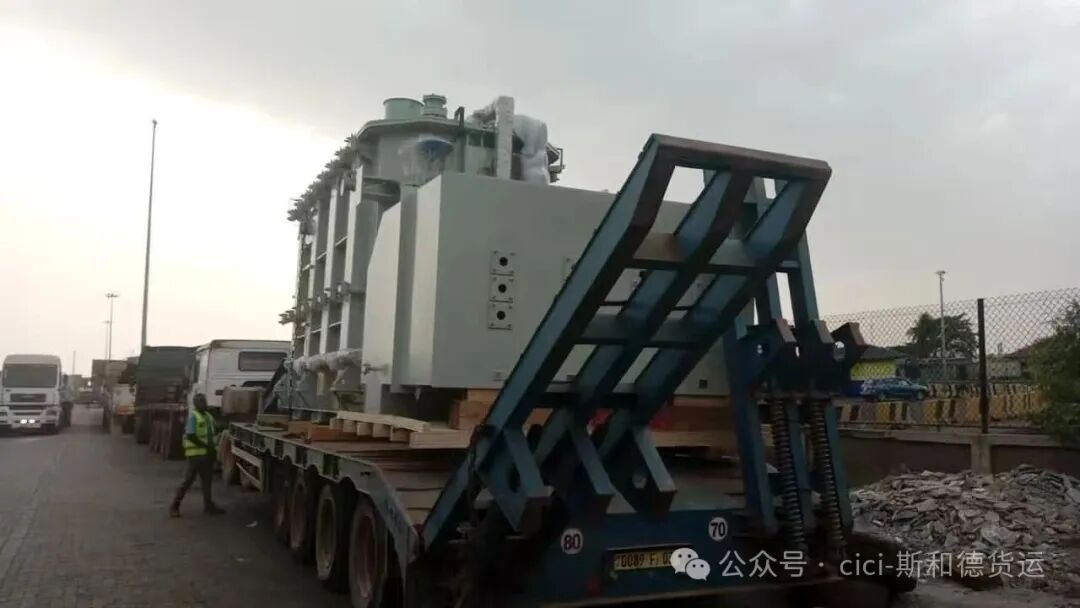

👉 위험:파견 직후, 80톤 변압기를 실은 다축 트레일러가 경로에서 고장났습니다.변압기가 경로 도중에 멈추는 경우 서아프리카에서 특수 트레일러를 교체하는 데 몇 주가 걸릴 수 있으며 프로젝트가 완전히 중단될 위험이 있습니다.
✅ 우리의 솔루션:현장 비상 대응팀은 즉시 화물 위치를 확보하고 이동 수리 부대를 파견했으며 현지 자원을 조정했습니다. 화물을 버리는 대신 고객을 지속적으로 업데이트하면서 10일간의 수리 프로세스를 적극적으로 관리하여 수백만 달러의 자산을 안전하게 유지했습니다.

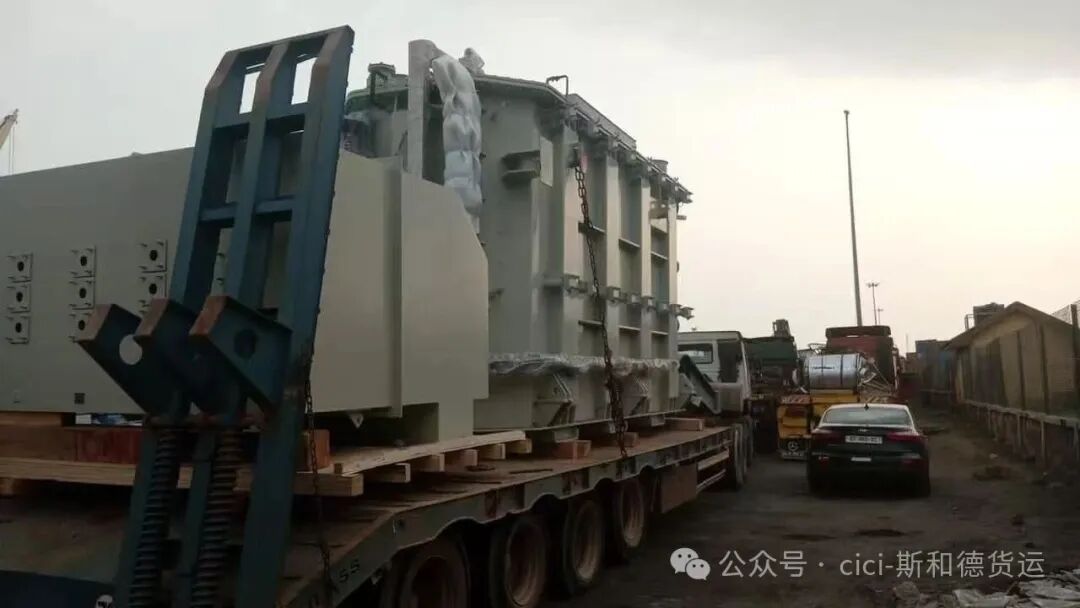

👉 위험:다음과 같은 주요 교차로에서다콜라 국경, 세관 규정에 따라 단일 배송 목록에 따른 모든 차량은 통관이 승인되기 전에 동시에 도착해야 합니다. 트럭 한 대가 고장나서 나머지 호송대가 국경에 갇히게 되었고, 이로 인해 일일 트럭 억류 비용(체류료)이 급등하게 되었습니다.

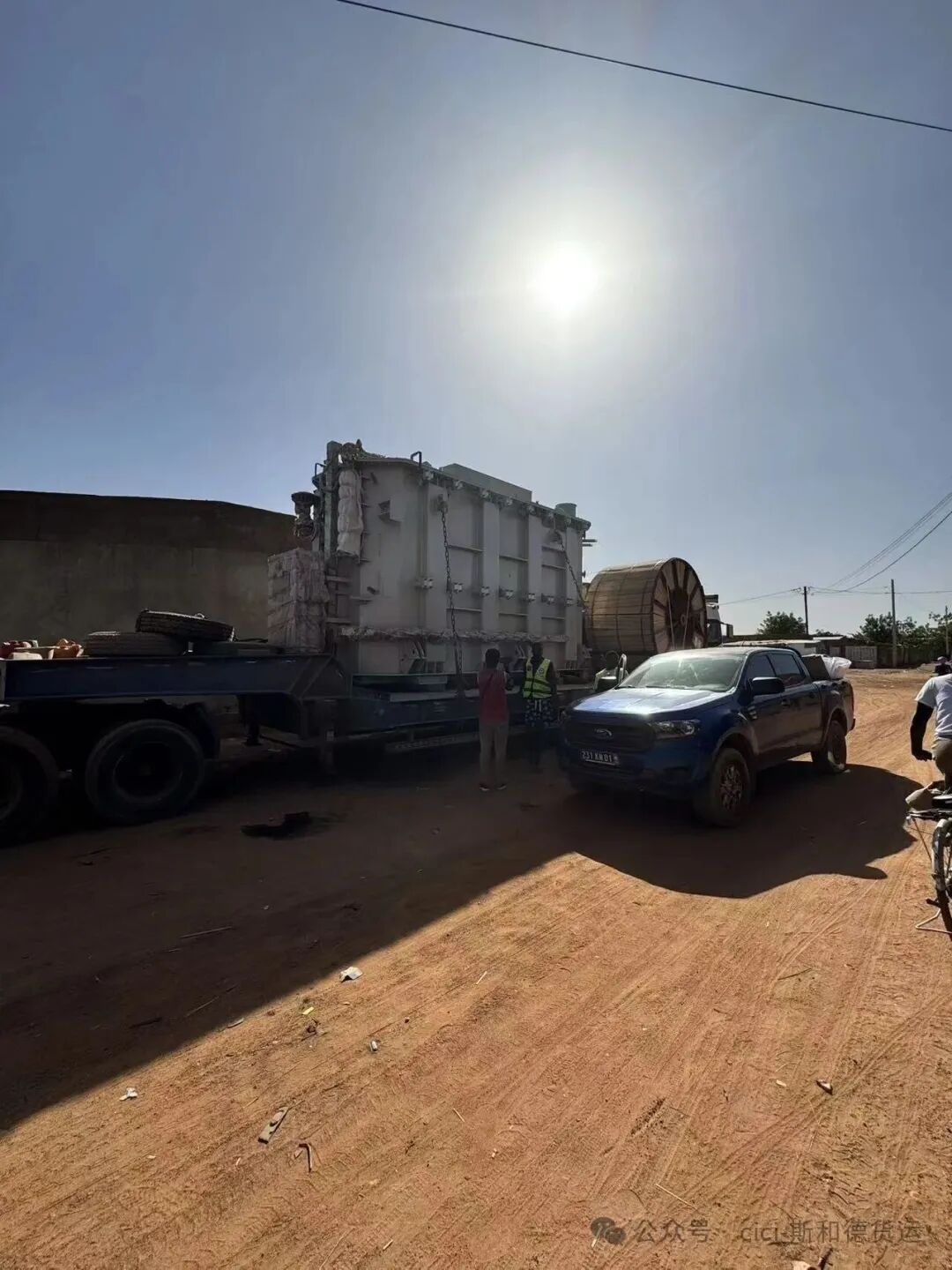

✅ 우리의 솔루션:기존 운송업체는 트럭 운송 차량에 대한 책임을 놓고 논쟁을 벌이기 위해 작업을 일시 중지했지만 SPEED INT'L은 프로젝트 일정을 우선시했습니다. 우리는 상황을 안정시키기 위해 선단에 현금을 지급함으로써 초기 구금 비용을 흡수했습니다. 우리는가나-부르키나파소 운송치명적인 프로젝트 지연을 방지하기 위해 먼저 움직이십시오.

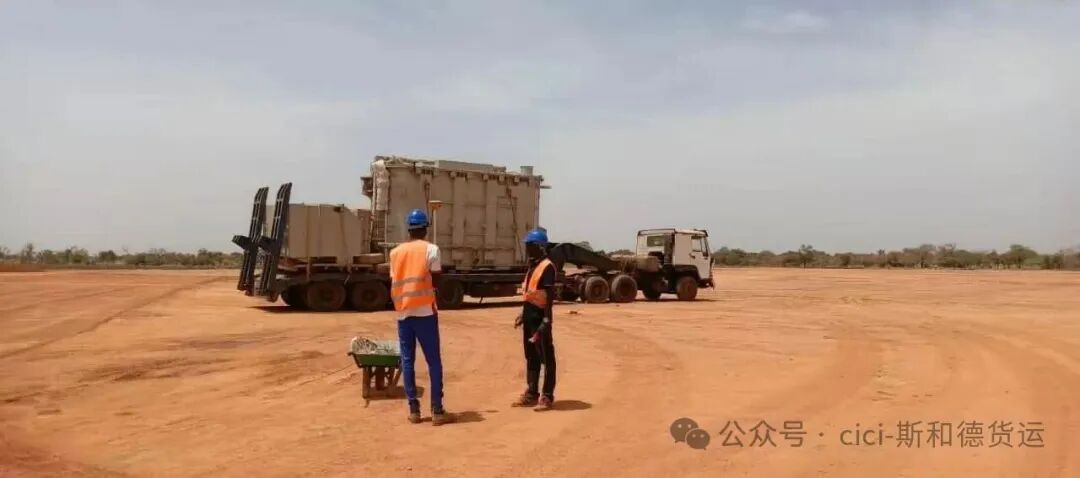

👉 위험:관리테마에서 와가두구까지의 운송종종 예측할 수 없는 로컬 환경이 관련됩니다. 현장에 도착하자마자 호송대는 대형 크레인을 기다려야 했습니다. 이 기간 동안 근처에서 무장 세력 활동과 총격 사건이 보고되었습니다. 운전자들은 당황하여 화물을 버리고 도시로 돌아갈 준비를 했습니다.

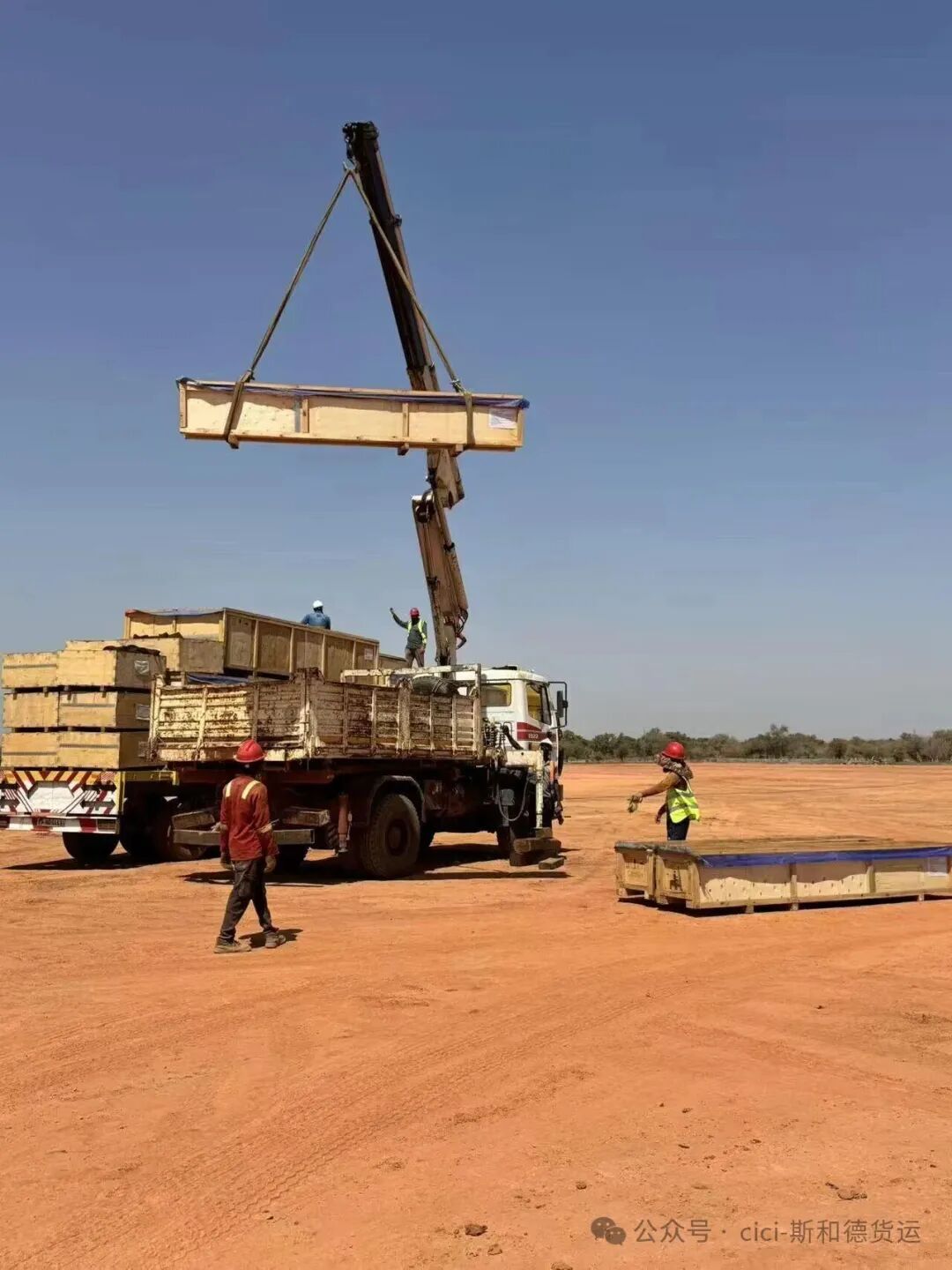

✅ 우리의 솔루션:우리의 현장 위기 관리가 이어졌습니다. 우리는 현지 당국과 즉각적인 보안 위협 수준을 확인하고 안전한 숙소를 마련했으며 운전자를 진정시켰습니다. 우리는 공급망의 인적 요소를 안정화하여 안전한 하역을 위해 크레인이 도착할 때까지 호송대가 제자리를 유지하도록 했습니다.
수백만 달러 규모의 장비를 운에 맡기지 마십시오.
👉 지금 화물 세부 정보를 제출하세요. 24시간 이내에 예비 경로 및 위험 평가를 받아보세요.
에이:엄격한 국경 통관 규정으로 인해 단일 배송에 포함된 모든 차량은 세관에서 화물을 반출하기 전에 국경에 도착해야 합니다. SPEED INT'L은 이러한 지연 및 연체료 문제를 적극적으로 관리하여 전체 프로젝트 중단을 최소화합니다.
에이:직원과 화물의 안전이 최우선입니다. 예상치 못한 보안 위협이 발생하는 동안 당사의 현장 팀은 현지 당국과 지속적으로 상황을 평가하고 화물을 확보하며 운전자에게 실시간 지원과 안전한 숙소를 제공합니다.
에이:예. 우리는 다중 축 및 저층 트레일러를 활용하여 테마와 같은 해안 항구에서 부르키나파소 및 말리와 같은 내륙 국가로 80-300톤의 장비를 운송하는 대형 화물 아프리카 물류를 전문으로 합니다.
